面风速过了,房间报警还在跳
单体柜面风速合格,只说明排风在门高工况下“看起来够”。补风开过头,房间负压被吹平;补风动作慢半拍,开门瞬间压差尖峰;联锁只断排风不断补风,停柜后邻室压差跟着乱。年检整改文按不合格项排序,面风速文按验收测点列清单——这里专讲补风与房间压差联锁的调试次序。
动风机之前先冻结三个数
书面钉死:工作门高度下的面风速目标、房间相对走廊(或缓冲)的压差目标、补风跟随策略(定比、定风量或 VAV)。压差取压点、门开度信号、补风阀反馈写在平面上,调试中途改点位必须改记录。站内压差梯度文讲房间之间的组织,本文加的是与通风柜启停绑定的时序。

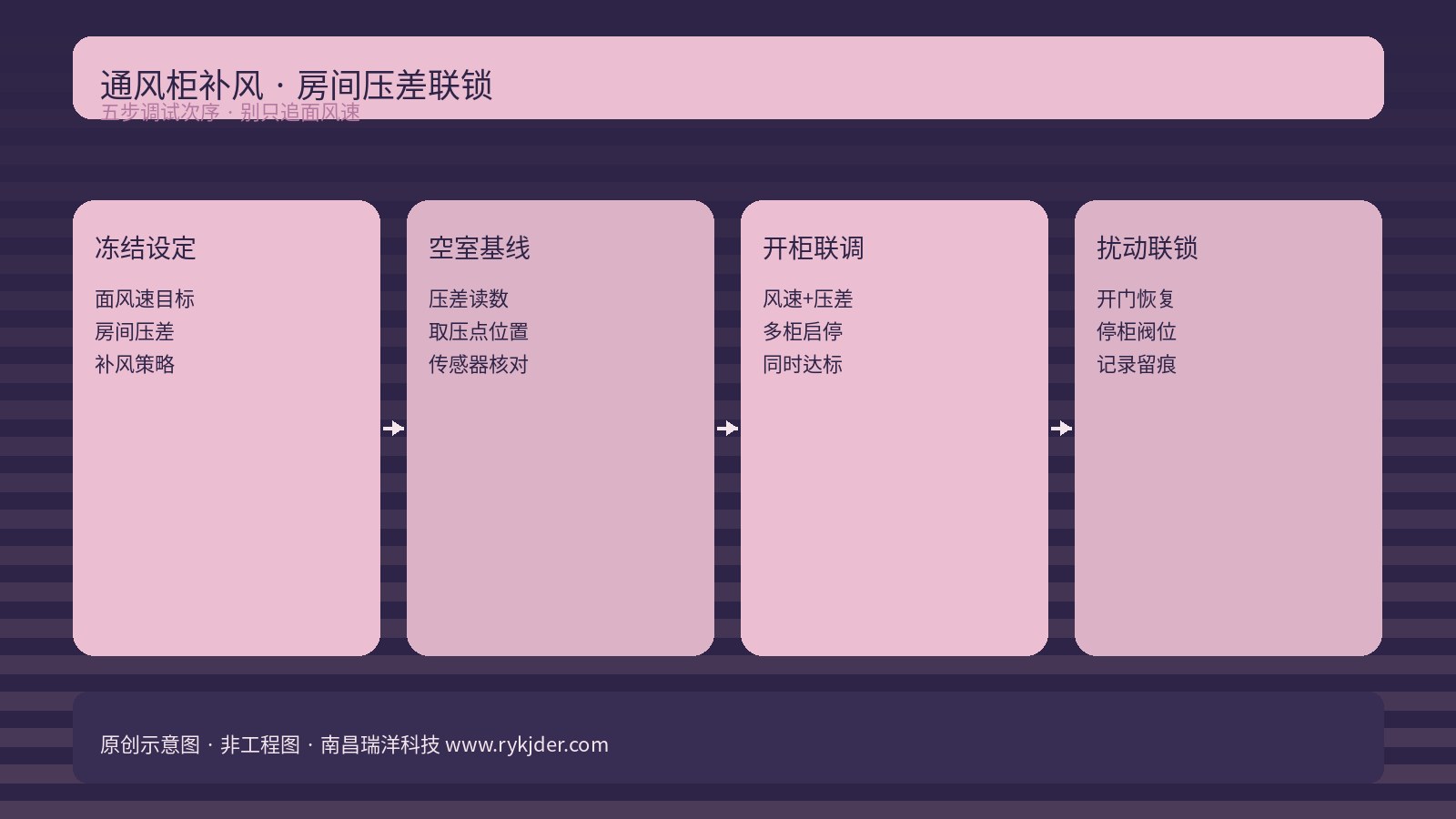

五步联调,再做开门扰动
第一步空室测压差基线;第二步开柜到工作门高,排风与补风按设计跟随时同时读面风速和房间压差;第三步模拟多柜或邻室同时启停;第四步开缓冲门/走廊门看恢复时间;第五步紧急停柜或火警信号下检查补风阀与排风阀动作方向并留痕。每步记下仪表值与时间,方便季节复测对比。
家具与接管阶段就能少踩的坑
补风口不要正对操作面形成短路;柜顶软接头与压差管分开固定;控制箱预留联锁端子并在竣工图标清。只换柜不改自控的改造项目,要确认旧楼控是否具备补风跟踪——否则冬季夏季风量一变,报警会卷土重来。
补风—压差联锁核对表
| 次序 | 要看的数 | 典型失误 |
|---|---|---|
| 冻结设定 | 风速、压差、补风策略 | 口头约定无签字 |
| 空室基线 | 压差与取压点位置 | 取压贴门缝失真 |
| 开柜联调 | 风速与压差同时达标 | 只追风速丢压差 |
| 扰动联锁 | 恢复时间、阀位方向 | 停排风仍猛补风 |
补风与房间压差在总调中反复冲突时,请列明柜型台数、补风形式(顶送/条缝/专用补风柜)及压差设定,便于按五步生成联调核对表。最终以现场调试报告为准。
