为什么招投标阶段就要把检修口写进交底
南昌及江西高校、药企、检测机构的实验室装修招标里,吊顶往往只写“成品石膏板/金属板”,却很少写明检修口位置、开口尺寸、上方管线可操作净空。结果是灯具、风口、喷淋先占位,阀门与风阀被挡在吊顶夹层深处,后期开孔又破坏观感与防火封堵。
本文面向家具与装修一体化投标场景,给出一套可贴进技术偏离表的核对清单。具体开口规格、净空数值与工期,均以现场踏勘、机电综合图与书面确认为准;境外手册或厂商示意不能直接当作国内强制条文。

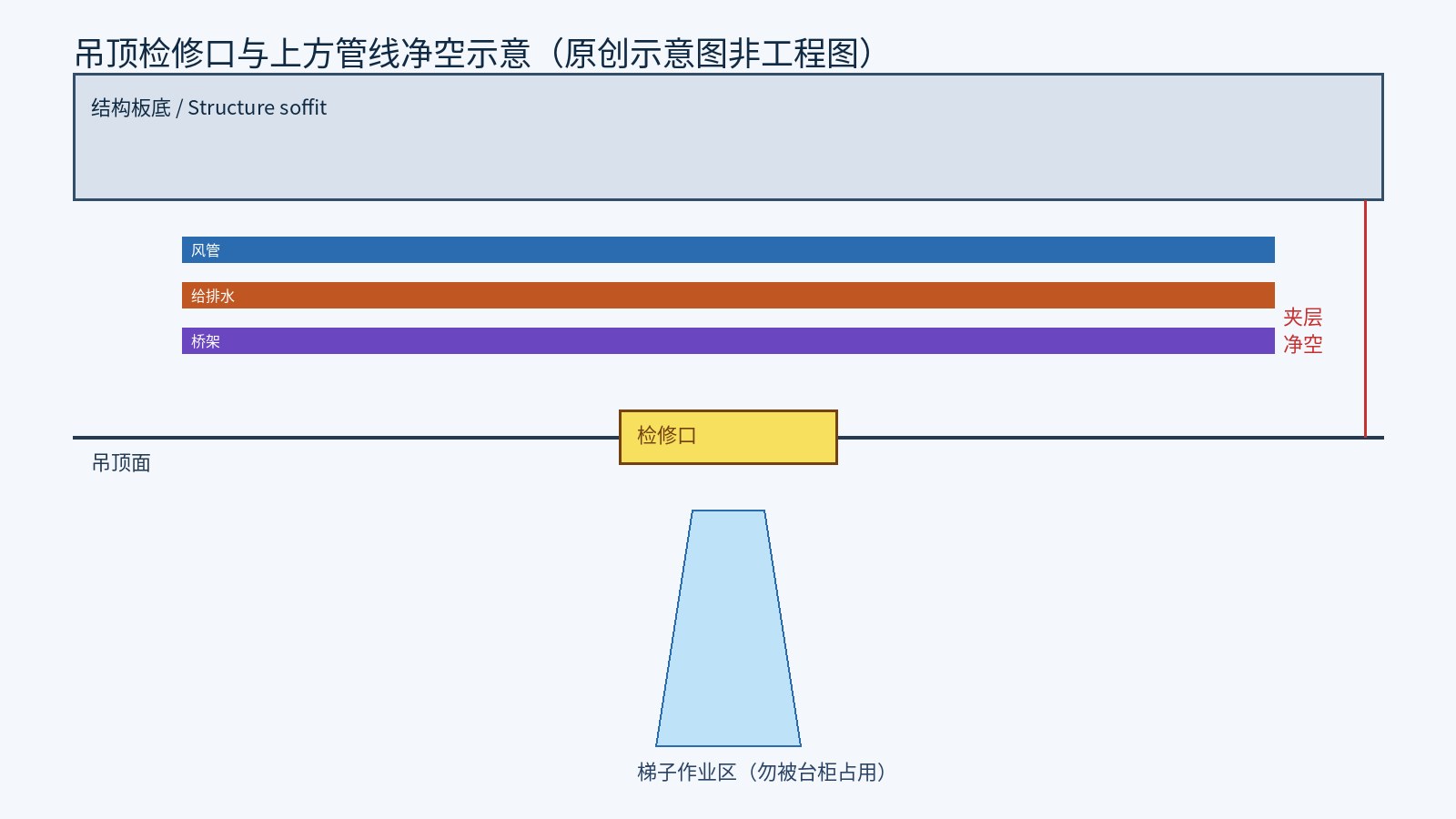

先分清三类对象:检修口、夹层净空、可操作面
- 检修口:吊顶面上可开启的口部,用于人员探入或工具伸入。
- 夹层净空:吊顶上表面到结构板底(或上层管托)的净高度,决定能否弯腰或侧身作业。
- 可操作面:阀门手轮、风阀执行器、电缆桥架接头等需要正面接触的一侧,是否正对检修口中心。
只画“有个检修口”不够。交付时应能指出:口对哪根主管、哪组阀门、从地面梯子能否站稳操作。
施工图会审:八项预留核对
- 阀门与风阀投影:把机电综合图中的截止阀、调节阀、防火阀投影到吊顶平面,逐个标注是否落入可开口区域。
- 灯具与风口避让:检修口边缘与灯盘、散流器外沿留出可裁切余量,避免拆除整片灯具才能开门。
- 喷淋与烟感协调:开口不得切断喷淋保护半径说明;烟感探头不宜骑在活动页上。
- 桥架接头与分线盒:需要重新压接或更换模块的位置,应有正对检修口或可侧移面板。
- 保温层可拆复:冷水管保温被切开后,是否具备复原厚度与封口材料的约定。
- 检修口材质与锁具:洁净或走廊吊顶用暗装弹簧锁还是明装搭扣,需与洁净等级、防掉落要求一致。
- 梯子作业空间:地面正下方是否被实验台、冰箱或气瓶柜永久占用;若占用,改口位或改台柜。
- 封堵与防火分区:穿越防火隔墙的管线开口,检修后恢复材料与责任单位写进纪要。
与实验台、通风柜的交叉冲突
中央台上方若有主管阀,检修口常被排风软管或灯带挡住。建议在家具深化阶段同步输出“天花冲突表”:台柜轮廓、吊柜、通风柜顶部接管与检修口中心坐标同图叠合。冲突优先改口位,其次改接管路径,最后才动台柜开间。
| 冲突类型 | 常见表现 | 建议处理顺序 |
|---|---|---|
| 台面正上方阀门 | 梯子无法站稳 | 平移检修口至通道上方 |
| 通风柜接管遮挡 | 软管压住活动页 | 调整接管弯头+口位外移 |
| 灯带连续布置 | 无法局部拆板 | 灯带分段+预留可拆段 |
招标与验收可写进合同附件的表述示例
- 吊顶检修口位置应覆盖机电综合图中全部需人工操作的阀门、风阀与桥架接头;遗漏点由承包方在隐蔽前书面报备并补口。
- 夹层净空与口部尺寸以满足厂家或设计标明的操作姿势为准,变更须书面确认。
- 参数、工期与报价以现场踏勘与书面确认为准,示意图不作为施工图替代。
今天就能做的三步
- 向机电单位索取最新综合管线图(含标高)。
- 在家具平面上叠合阀门投影,标出被台柜挡住的口位。
- 把“天花冲突表”列入下周设计交底议程,形成纪要编号。
本文为南昌瑞洋科技整理的前期沟通模板,属原创示意图配套说明,非工程图。涉及消防、洁净与结构安全的判定,请以审图意见、权威图纸及主管部门要求为准。
